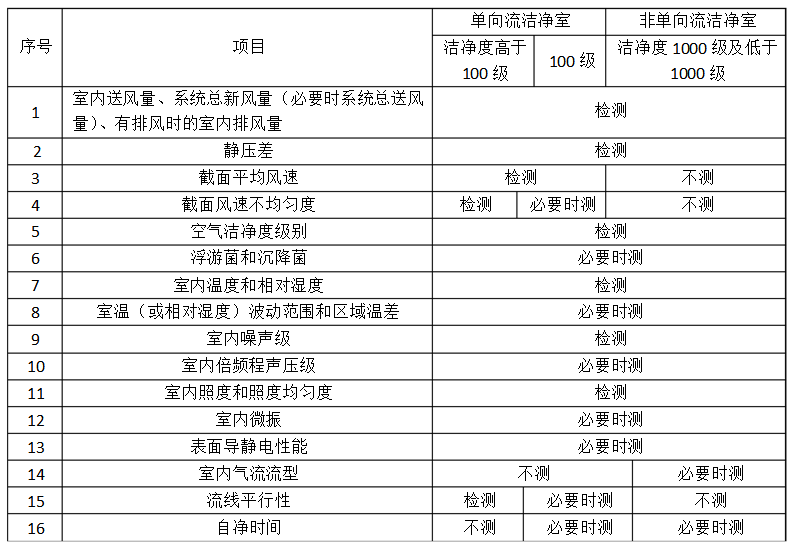

潔凈室的檢測、驗收無論是潔凈室工程竣工驗收還是綜合性能全面評定,均需要對相關參數進行檢測,以此 來確定工程是否合格。在潔凈室的使用過程中,應定期對有關參數進行監測,以認證該潔凈 室始終符合規定要求。 12.1檢測狀態及驗收內容 12.1.1潔凈室檢測狀態 潔凈室的檢測應明確其占用狀態,狀態不同,檢測結果也不同。按照《潔凈廠房設計 規范》(GB50073-2001)的規定,潔凈室檢測分為三種狀態:空態、靜態和動態。 (1)空態設施已經建成,所有動力接通并運行,但無生產設備、材料及人員。 (2)靜態設施已經建成,生產設備已經安裝,并按業主及供應商同意的狀態運行,但無生產人員。 (3)動態設施以規定的狀態運行,有規定的人員在場,并在商定的狀態下進行工作。 對于潔凈室工程的竣工驗收,我國《潔凈室施工及驗收規范》(JGJ71-1990)中明確規定,檢測和調整應在空態或靜態下進行。這一規定更能及時客觀地評價工程的質量,還能避免因不能如期實現動態而發生工程收尾的糾紛。在實際竣工檢測中,靜態居多,空態罕見。因為潔凈室內的工藝設備有些必須提前就位。在潔凈度檢測前,對工藝設備需進行認真擦拭,以免影響測試數據。2011年2月1日施行的《潔凈室施工及驗收規范》(GB50591一2010)中的規定更為具體:“16.1.2檢驗時潔凈室的占用狀態區分如下:工程調整測試應為空態,工程驗收的檢驗和日常例行檢驗應為空態或靜態,使用驗收的檢驗和監測應為動態。當有需要時也可經建設方(用戶)和檢驗方協商確定檢驗狀態。” 對于綜合性能全面評定的檢測狀態,我國《潔凈室施工及驗收規范》(JGJ71-1990)中規定,應由建設單位、設計單位和施工單位三方協商確定。這一規定對潔凈室施工單位很公平,通過三方共同協商,確定出滿足產品質量要求的檢測狀態。若定為動態檢測,則潔凈室內的工藝設備、人員的操作程序、工作服等均應符合潔凈室內的要求。這些因素是潔凈室施工單位不可掌控的。經常出現竣工驗收合格的潔凈室,由于工藝設備及人員服裝等因素不符合潔凈室的要求而出現檢測效果很差的現象,即動靜比太大。可見,潔凈室動態使用效果與許多因素有關,這就需要由建設單位、設計及施工單位共同努力,才能建造出真正合格的潔凈室,來滿足用戶對潔凈室動態的使用要求。 12.1.2驗收內容 竣工驗收時應對各分部工程做外觀檢查、單機試運轉,系統聯合試運轉、規定狀態下的 潔凈室性能檢測和調整。俊工驗收的具體內容及提交的文件如下: (1)圖紙會審記錄、技術核定單和竣工圖。 (2)主要工程材料、構配件、設備報審表,相應的出廠合格文件質量證明書,檢驗報告、產品合格證等。 (3)空調制冷系統安裝工程檢驗批質量驗收記錄表。 (4)管道隱蔽工程檢查驗收記錄。 (5)管道系統清洗(沖洗或吹掃)記錄。 (6)管道設備強度及嚴密性試驗記錄。 (7)分部(子分部)工程觀感檢查記錄。 (8)設備單機試運轉記錄。 (9)系統無生產負荷聯合試運轉與調試記錄。 (10)通風與空調分部工程質量控制資料核查記錄。 (11)通風與空調分部工程觀感質量檢查記錄。 (12)通風機安裝工程檢驗批質量驗收記錄表。 (13)通風與空調設備安裝工程檢驗批質量驗收記錄表。 (14)風管系統安裝工程檢驗批質量驗收記錄表。 (15)風管與配件制作工程檢驗批質量驗收記錄表。 (16)風管系統安裝工程檢驗批質量驗收記錄表(空調系統) (17)通風與空調分部工程安全和功能檢驗和抽樣檢測記錄。 (18)風管與設備防腐絕熱工程檢驗批質量驗收記錄表。 (19)空調制冷系統安裝工程檢驗批質量驗收記錄表。 (20)空調水系統安裝工程檢驗批質量驗收記錄表(設備)。 (21)空調水系統安裝工程檢驗批質量驗收記錄表(金屬管道)。 (22)風管系統安裝工程檢驗批質量驗收記錄表(凈化空調系統)。 (23)建筑電氣分部工程觀感質量檢查記錄。 (24)電線、電纜穿管和線槽敷設工程檢驗批質量驗收記錄表。 (25)開關、插座、風扇安裝工程檢驗批質量驗收記錄表。 (26)專用燈具安裝工程檢驗批質量驗收記錄表。 (27)風管漏風檢測記錄。 (28)竣工報告。 潔凈室綜合性能驗收應由建設單位組織,由施工單位配合,請有資格的檢測單位(第三方)進行綜合性能全面評定檢測。該項工作應在潔凈室各系統已調試完成,穩定運行24h以上,且潔凈室竣工驗收合格后方可進行。檢測前應再次全面清潔潔凈室,按表12-1的內容及順序進行檢測評定。 表12-1綜合性能全面評定檢測項目和順序 注:1~3項必須按表中順序,其他各項順序可以稍作變動,14~16項宜放在最后檢測。 上一篇: 潔凈室(區)環境如何檢驗
下一篇: 無塵車間驗收標準及測試
|
